反井鉆機施工法進通風井
通風井開挖施工程序一般為:反井鉆機作業平臺施工→反井鉆機基礎及循環水池的施工→安放干凈水筒配小潛水泵做主機冷卻循環水→安裝反井鉆機并進行調試→導孔施工→擴孔施工→拆除鉆機→通氣井防護工程施工。
1、施工準備
(1)作業平臺:反井鉆機工作平臺位于左岸拌和系統平臺上,場地較開闊,滿足鉆機基礎及泥漿循環池施工和反井鉆機運行的需要。
(2)道路:LM200型反井鉆機最大件重量為8t,前期工程施工所形成道路基本能滿足反井鉆機部件運輸要求,不必另設運輸?shù)缆贰?nbsp;
(3)裝卸:洞外采用25t汽車吊吊裝反井鉆機及輔助設備;洞內更換擴孔鉆頭時,采用人工配合ZL50裝載機進行安裝。
(4)反井鉆機基礎:以通風井圓心為中心,將基礎已澆筑混凝土鑿毛,沖洗干凈后,澆筑C20混凝土,混凝土表面平整度控制在±1.5cm。 為保證反井鉆機主機基礎穩定,在基礎面上設置12根Ф25插筋@120×120cm, L=70cm 外露30cm。反井鉆機主機基礎尺寸為4.0×3.0m(長×寬),高30~115cm,基礎平臺預留1.2×1.2m通風井?dāng)U孔出口。主機基礎上預留地腳螺栓孔,預留槽尺寸為1.6×0.55m(長×寬),具體布置詳見附圖。
反井鉆機基礎施工程序?yàn)椋菏┕し啪€(確定開挖范圍) → 插筋施工 →基礎面施工 → 澆筑基礎砼 → 安裝鉆機。
(5)泥漿池:在鉆機基礎周圍適當位置設置一8m3 水池,長×寬×深:6.5×3.0×0.5m。水池采用空心磚砌筑,表面采用砂漿抹面,中間設1道隔墻,將水池分隔成清水池和沉淀池。主機基礎和沉淀池之間由一水溝連接,水溝坡度i=10~15%,導孔施工的回水、細沙沿此溝回流至沉淀池。在工作前泥漿泵設置的具體位置結合主機安裝位置和現場具體情況而定。
(6)冷卻用水箱 在現場安放一個經清洗過的油筒或水箱,并擺放一臺小潛水泵用于循環冷卻油泵。
(7)鉆機安裝調試及試運轉
鉆機運到現場后,進行鉆機的安裝和調試,主要工作有:
1)接通所有電機電源,進行短暫通電、觀察電機轉向。
2)接通鉆機泵車到操作車、鉆機之間進回油管路。
3)安裝機械手和轉盤吊。
4)鉆機調平、找正。
5)安裝下支撐和前后斜拉桿。
6)澆地腳螺栓孔(二期砼)。
7)接通冷卻水系統。
8)進行泥漿泵調試,形成水(泥漿)循環系統。
2、導孔鉆進
導孔鉆進是反井鉆井施工的關鍵,它關系到鉆孔的成敗和質量,必須認真對待。
(1)鉆進參數 鉆進參數選擇主要依據地層條件,鉆進部位等多方面因素確定。一般按下表所示參數施工,但在施工時根據不同情況予以調整。
(2)開孔鉆進 待主機、油泵及操作系統準備就緒,檢查泥漿泵管路是否與主機相連,主油泵的循環冷卻系統是否調試完成,且鉆孔中心及鉆孔角度經校核均準確無誤后,方可開孔。開孔鉆進時,必須利用開孔扶正器和開孔鉆桿配合慢速開孔,并啟動泥漿泵供水(供漿),開孔深度3m,開孔后,將開孔鉆桿提出,清洗后擦上油后保存。
(3)導孔鉆進 導孔鉆進時各方面必須全力配合,必須做到以下幾點:
1)一般情況下,導孔鉆進轉速應高于開孔鉆進轉速,所以應調節動力頭轉速,可以用Ⅱ檔或Ⅲ檔,一般情況下,對于松軟地層和過渡地層采用低鉆壓,對于硬巖和穩定地層宜采用高鉆壓。
2)離鉆透下水平通道3米左右,應逐漸降低鉆壓。
3)對于導孔鉆進返出的巖碴,必須及時清理,防止巖碴堆積,巖碴清理由反鏟或由人工配合手推車共同完成。
4)一根鉆桿完成后,必須等孔內的巖屑全部排出后,才能停泵接卸鉆桿。
5)導孔鉆透前距井中心10m之內不能有人員作業,裝載車出碴斗尖離擴孔中心不小于5m。
6)導孔鉆透后,停止泥漿(水)循環,但鉆機不能停轉,開始向孔內加清水,直到鉆機轉動平穩,扭矩變化不大時才能停鉆。
7)在整個導孔鉆進過程中,不得中途出現停電、停水等情況,否則會導致卡鉆等惡性事故發生。
8)反井鉆機導孔塌孔的處理:導孔施工中,遇到大斷層或破碎帶發生塌孔時,對塌孔段進行水泥漿固結后再向下鉆進。
3、擴孔鉆進

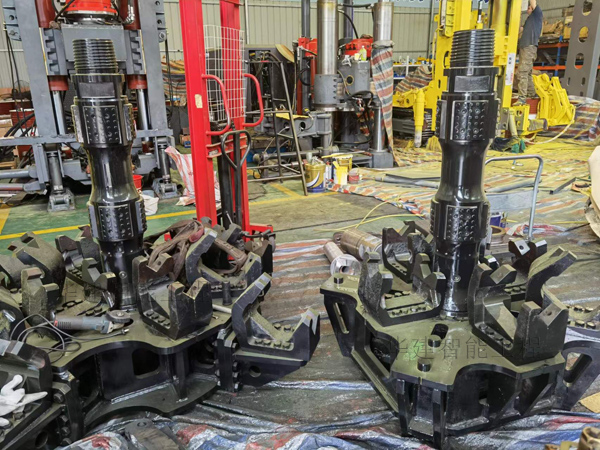

(1)拆導孔鉆頭接擴孔鉆頭 導孔鉆透后,將擴孔鉆頭和導孔鉆頭拆卸工具運到下口。通過對講機或電話上下聯系,上下配合拆下導孔鉆頭接上擴孔鉆頭。
(2)擴孔鉆進 擴孔開孔,當擴孔鉆頭接好后,慢速上提鉆具。直到滾刀開始接觸巖石,然后停止上提,用最低轉速(5~9rpm)旋轉,并慢慢給進、保證鉆頭滾刀不受過大的沖擊而破壞,給進一停下,等刀齒把凸出的巖石破碎掉,再繼續給進。開始擴孔時,下邊要有人觀察,將情況及時通知操作人員,等鉆頭全部均勻接觸巖石,才能正常擴孔鉆進。為保證鉆機和滾刀的使用壽命,一般將系統壓力限制在18Mpa之內。在擴孔過程中,當巖石硬度較大,可適當增加鉆壓,反之可以減少鉆壓。擴孔鉆進時要及時清理擴孔破碎下來的巖屑,防止下口被堵塞。擴孔過程也是拆鉆桿的過程,拆下的鉆桿要進行必要的清理,上油帶好保護帽。
4、出碴 擴孔施工過程中,石碴沿通風井巖壁溜至1#施工支洞內,采用ZL50側翻裝載機與25t自卸汽車進行裝運出碴,擴孔施工每掘進5m出碴一次,方量約6m3。 通風井出口位于1#施工支洞與1#引水道交叉口,1#引水道上平段下游側正進行開挖支護施工,相鄰工作面較近,不可避免會出現施工干擾。在施工過程中,應加強施工協調,統籌安排,合理組織生產作業,確保各工作面施工有條不紊地進行。
5、完孔 當鉆頭鉆至距基礎2.5m時,要降低鉆壓慢速鉆進,并且要認真觀察基礎周圍是否有異?,F(xiàn)象,并及時采取措施處理。慢慢的擴孔,直至鉆頭露出地面。
6、拆除施工
(1)拆機 先對擴孔鉆頭進行固定、拆掉鉆機的前后斜拉桿和各種油管,將主機從鉆架上拆掉,拆下鉆架主機車和一些輔助設備。將擴孔鉆頭吊牢,鉆頭提出孔外。然后將操作車吊上來,再將泵車、油箱冷卻器拆下,拆機完成。
(2)拆除鉆機基礎平臺及水池 反井鉆機及輔助設備撤離后,采用人工拆除基礎混凝土平臺及循環水池。
