性调教室高H学校小说,国产精品黑色蕾丝丁字裤,国内偷窥一区二区三区视频 ,无码人妻精品一区二区三区99性

?
歡迎來到金屬礦、煤礦、水電站、隧道等打孔廠家—華建智能工程有限公司!

承接暗立斜井、天(反)井鉆機施工租賃

擁有專業的施工隊伍 配套設備齊全

服務咨詢熱線

17125578888

管道工程定向鉆施工方案

本工程地下水豐富,管道施工前應進行基坑止水、導水和排水施工,以降低地下水對工程施工的影響。

管道工程定向鉆施工

1、基坑止水施工

本工程基坑支護采用拉森鋼板樁,拉森鋼板樁除支護作用外,其防水作用是本施工方案采用拉森鋼板樁的重要原因。

根據公司以往的施工經驗,施工合格的拉森鋼板樁完全能達到防水的效果。

2、基坑導水、排水施工

地下水位高于開挖溝槽槽底高程的地區,施工時應采取降低地下水位的措施,防止開挖后溝槽失穩。降低地下水位的方法,應根據該地區土層的滲透能力、降水深度、施工設備條件等選定。地下水位應降至槽底最低點以下0.3-0.5m,溝槽內不得積水,嚴禁在水中施工。

在建筑物附近降低地下水位時,應采取預防措施,防止施工對建筑物產生影響。管道敷設完成后,進行回填土作業時,不得停止降低地下水。待管道坑穩定固結后,方可停止降低地下水。

六、安裝與敷設

1、管道的進場堆放及運輸

①、當管道直接放在地上時,要求地面平整,不能有石塊和容易引起管道損壞的尖利物體,要有防止管道滾動的措施。

②、不同管徑的管道堆放時,應把大而重的放下邊,輕的放上邊,管道兩側用木楔或木板擋住。堆放時注意底層管道的承重能力,變形不得大于5%。

③、HDPE大徑塑管最高使用溫度為45℃,夏季高溫季節,應避免日光曝曬,并保持管間的空氣流通,以防溫度升高。

④、管道存放過程中,應嚴格做好防水措施,嚴禁在管道附近有長期明火。

⑤、短距離搬運,不應在堅硬不平地面或石子地面上滾動,以防損傷管道。

⑥、上下疊放運輸,其高度不應超過2米。車、船與管道接觸處,要求平坦,并用柔韌的帶子或繩子將其固定在運輸工具上,防止?jié)L動和碰撞。

2、管道基礎不良地段基礎處理及墊層施工

①、管道施工前應先按設計要求進行軟基處理,如管道地基土為淤泥則要求換土處理,地基土承載力應不低于100KPa。

②、管道基礎軟基處理采用打攪拌樁、拋填塊石和換填碎石砂基礎。拋填塊石基礎處理施工。

3、管道安裝施工工藝

(1)管材選用

①、本工程的截污管道采用明挖施工,管材選用HDPE雙壁波紋管DN400、DN500,環剛度≥8000N/m2。

②、HDPE管安裝前應進行管材外觀質量的檢查,要求如下:管材的顏色應一致、無色澤不均及分解變色現象;管材的內外壁應光滑、平整、無汽泡、無裂口、無明顯痕跡和凹陷;管材端面應平整,并垂直于軸線;管材不得有異向彎曲,直線度公差應小于3‰;管材應完整無損、澆口、溢邊應修平整,內外表面光滑、無明顯裂紋。

經外觀質量檢查不合格者不得使用。

(2)、施工原則

管道在管底標高和管基質量檢查合格后,所用管材、管道配件及其材料經抽樣檢查(按根或件數的10%)合格后,方進行鋪設,并按以下的原則進行實施:

①、管道基礎、開挖、回填、管道與檢查井的接駁等均按《給水排水管道施工及驗收規范》進行施工。

②、管道施工的測量、降水、開槽、溝槽支撐和管道交叉處理等技術要求,按現行國家標準《給水排水管道施工及驗收規范》規定執行。

③、管道接頭,按規范要求DN500內HDPE雙壁波紋管采用彈性密封圈柔性接頭。

④、管道敷設在原狀土地基或經開槽后處理回填密實的地層上,管道基礎采用砂礫墊層基礎。

⑤、溝槽底凈寬度,按管外徑兩側各加0.55m工作面計算寬度。開挖溝槽,嚴格控制基底高程,基底設計標高以上0.2~0.3m的原狀土,在鋪管前人工清理至設計標高。

⑥、管道安裝完畢后按《埋地高密度聚乙烯雙壁波紋管結構排水管道工程技術規程》進行閉水試驗。

⑦、管道安裝驗收合格立即回填,先回填到管頂以上一倍管徑高度,溝槽回填從管底基礎部位開始到管頂0.5m范圍內人工回填。

⑧、從管底到管頂0.5m以下范圍內的溝槽回填材料采用石屑。

⑨、溝槽回填從管道、檢查井等構筑物兩側同時對稱回填,確保管道及構筑物不產生移位,必要時可以對管道采取限位措施。

⑩、回填土的壓實度應滿足《埋地高密度聚乙烯雙壁波紋管結構排水管道工程技術規程》中的規定。

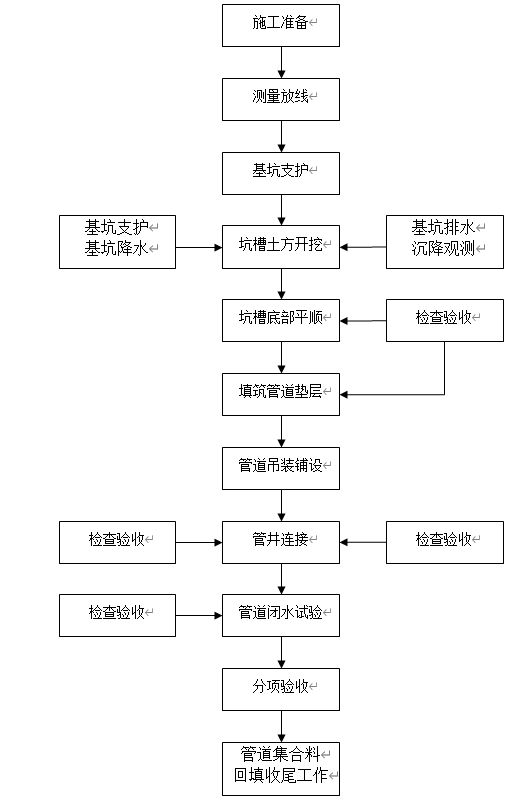

(3)施工工藝流程圖


(4)溝槽檢查驗收

溝槽開挖完成后,進行檢查驗收。檢查項目包括開挖斷面、槽底標高、軸線位置、溝槽邊坡等。

(5)、管道鋪設基本要求

①、下管前,先清除管坑內雜物,加固基坑的支撐,排除基坑內的積水,然后在平基上彈放管道中線,復核平基面標高。

②、管材應附有出廠合格證,安裝前檢查管的外觀質量,不使用有裂縫、蜂窩現象的管材。

③、根據管徑大小和現場情況,采用人力下管和吊車下管相結合。下管時應將管道排好,然后對線校正,嚴格控制中線和標高,自下游向上游進行下管,并用中心線法或邊線法控制管道的中線和高程。

④、管道穩定后,應再復核一次流水位的高程,使管道的縱坡符合設計要求后方可進行下一工序的施工。

(6)、HDPE排水管鋪設

①、管道裝卸

1)、HDPE管主要采用機械裝卸,裝卸時應采用柔韌性好的皮帶、吊帶或吊繩進行安裝,不得采用鋼絲繩和鏈條來裝卸或運輸管道。

2)、管道裝卸時采用兩個支撐吊點,其兩支撐吊點位置宜放在管長的四分點一處,以保持管道穩定。

3)、在管道裝卸過程中應防止管道撞擊或摔跌,尤其應注意對管端保護,如有擦傷應及時與供應方聯系,以便妥善處理。

②、管道運輸:短距離搬運,不應在堅硬不平地面或石子地面上滾動,以防損傷管道。

③、管道進場檢驗

1)、管道運到現場,可采用目測法,對管道是否有損傷進行檢驗,并做好記錄與驗收手續,同時按要求見證取樣送檢。

2)、如發現管道有損傷,應將該管道與其它管道分開,立即通知管道供應方進行檢查,分析原因并作出鑒定以便及時妥善處理。

④、管道存放

1)、當管道直接放在地上時,要求地面平整,不能有石塊和容易引起管道損壞的尖利物體,要有防止管道滾動的措施。

2)、、管道堆放時,管道兩側用木楔或木板擋住。堆放時注意底層管道的承重能力,變形不得大于5%。

3)、HDPE管最高使用溫度為45℃,夏季高溫季節,應避免日光曝曬,并保持管間的空氣流通,以防溫度升高。

4)、管道存放過程中,應嚴格做好防火措施,嚴禁在管道附近有長期明火。

⑤、管道安裝

1)、管節安裝從低處開始,使接頭面向上游,每節涵管應與墊層或基座緊貼。

2)、敷設完畢必須清理管內雜物。

3)、管道安裝經監理檢驗合格后,中間的檢查井穿插同步施工?;靥钍紤趦蓚裙芮煌瑫r對稱進行,用水沖并配合打夯機夯實,滿足壓實度要求。

⑥、下管

考慮到管徑較大情況,確定使用機械將管道放入溝槽。下管時采用軟帶吊具,平穩下溝,不得在溝壁與溝底激烈碰撞,以防管道損壞。同一批次的產品下管時按廠家提供的管段編號順序下管。


在線預訂

*
*
咨詢熱線
17125578888
QQ交談

掃一掃

金塔县| 定安县| 神木县| 临颍县| 恩施市| 湄潭县| 九江市| 卢氏县| 宕昌县| 云安县| 杭州市| 晋江市| 长泰县| 嵊州市| 井研县| 葫芦岛市| 龙川县| 安达市| 阜康市| 平原县| 玉龙| 平定县| 闽清县| 旌德县| 焦作市| 凉城县| 武城县| 福建省| 云阳县| 寿宁县| 托克托县| 双江| 耒阳市| 政和县| 名山县| 陇南市| 颍上县| 射洪县| 丁青县| 五原县| 巍山|
